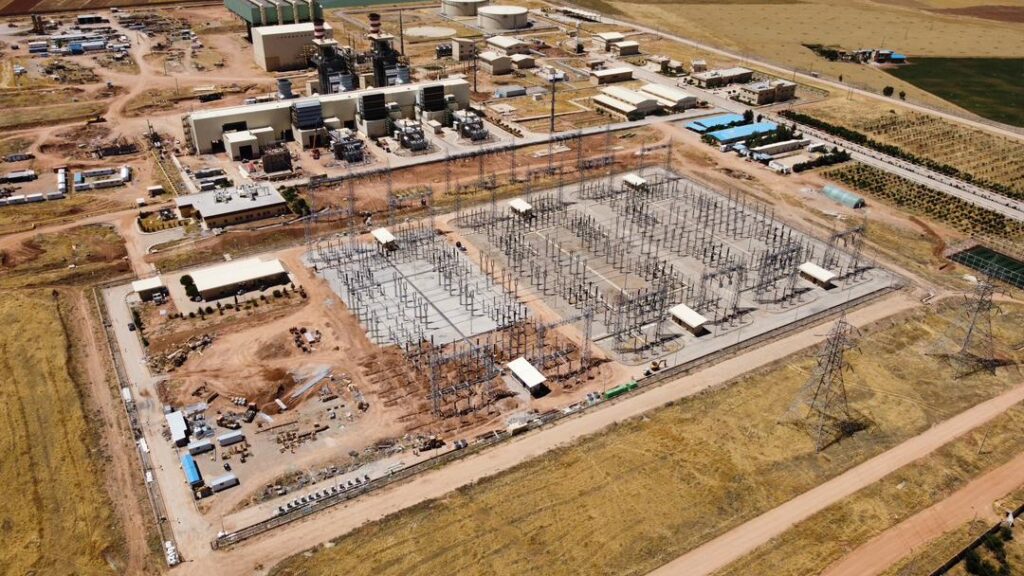

شرکت مولد نیروی خرمآباد در راستای توسعه نیروگاه سیکل ترکیبی خرمآباد و احداث بلوک دوم این نیروگاه، از دی ماه ۱۴۰۳ عملیات اجرایی توسعه پست بلافصل نیروگاهی شامل احداث BAY 1 یک و نیم کلیدی نیروگاهی، BAY 1 یک و نیم کلیدی در سمت خط انتقال و نیم BAY بخش بخار (بلوک دوم نیروگاه خرمآباد) را آغاز نمود که پس از نصب و راهاندازی تجهیزات BAY نیروگاهی و تکمیل نصب BAY خطوط انتقال در مدت زمانی کمتر از ۵ ماه، باسهای اصلی توسعه پست، در تاریخ ۹ و ۱۰ خرداد ماه ۱۴۰۴ به شکل پایدار برقرار شدند، با برقرار شدن باسها، امکان و اتصال پایدار واحدهای گازی بلوک دوم نیروگاه به شکل سراسری فراهم گردید. طبق برنامه ریزیهای صورت گرفته، واحد اول گازی بلوک دوم نیروگاه سیکل ترکیبی خرمآباد به ظرفیت ۱۸۳ مگاوات در خرداد ماه ۱۴۰۴ راهاندازی و به شبکه سراسری متصل خواهد شد. بلوک دوم نیروگاه ذیل ماده ۴ قانون مانع زدایی صنعت برق احداث میشود و تأمین بخشی از برق و صنایع انرژی بر عهده خواهد شد.
